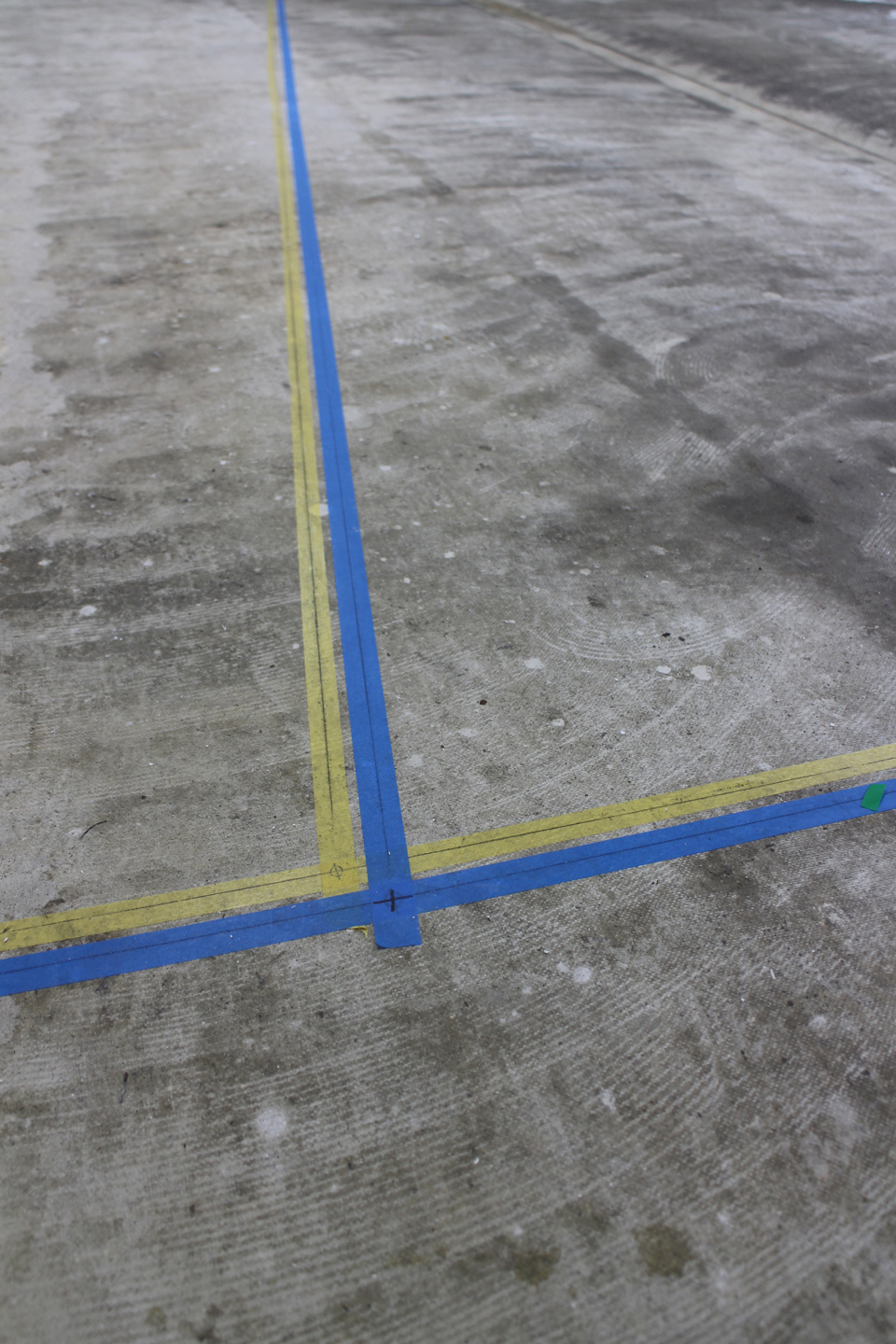

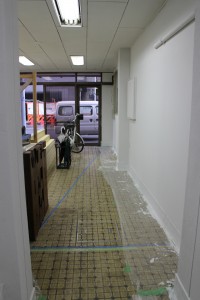

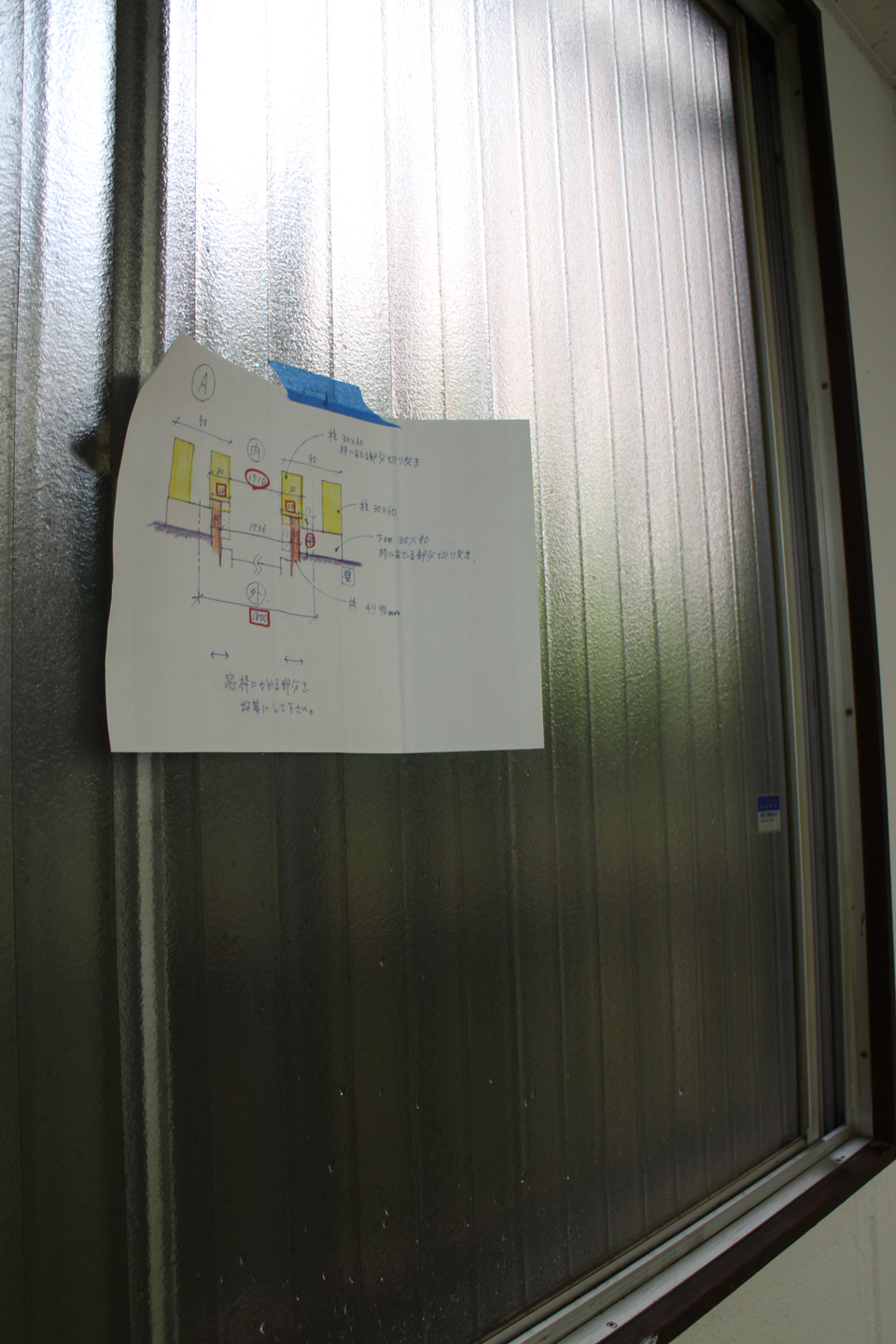

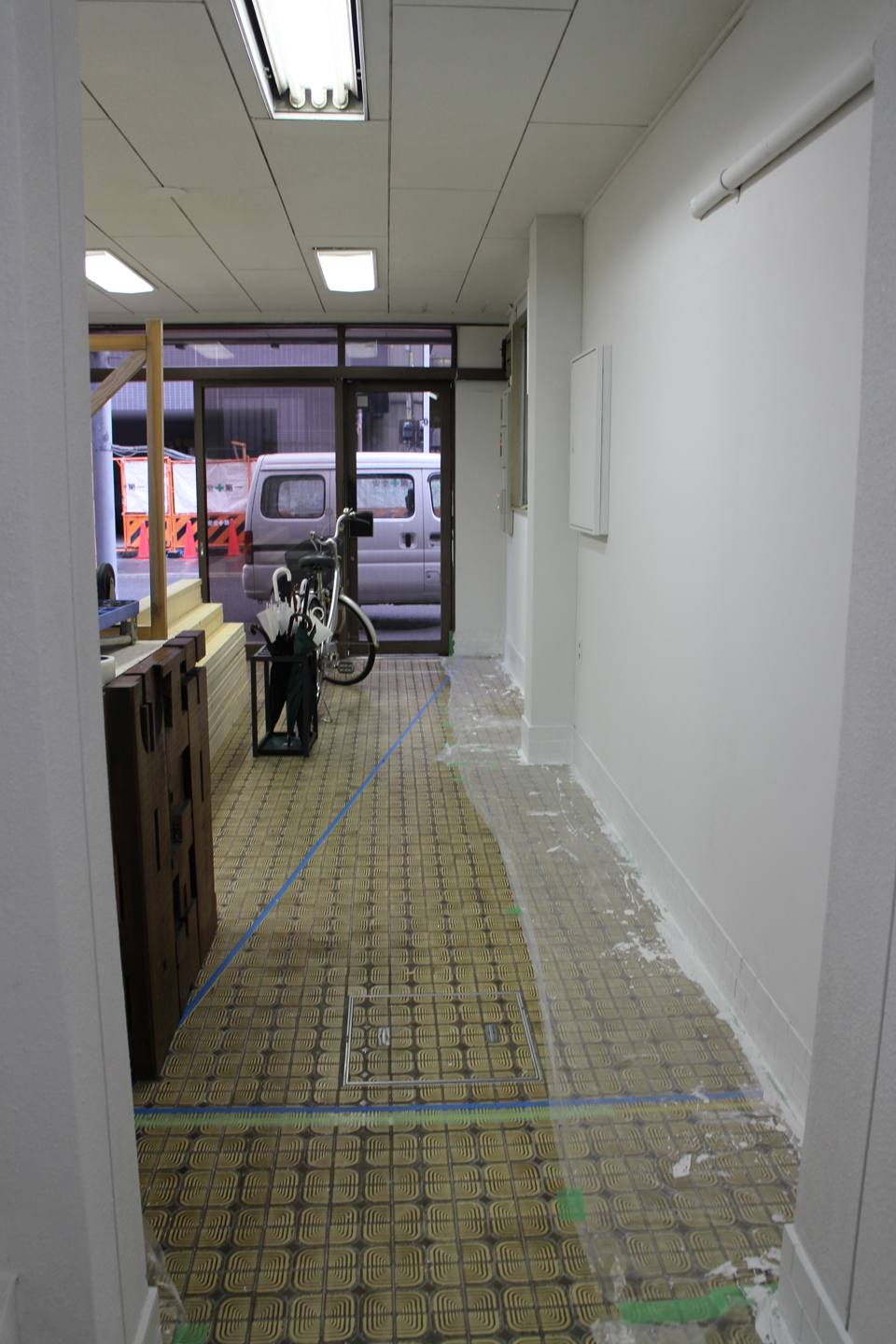

先週行った墨出しの確認を週末に行い、改めてサッシまわりの納まりを再検討しました.
それに伴い墨の位置が微妙にズレてきたので、無理を言ってLIU KOBOのお二人に墨を修正して頂きました.本当にありがとうございます、、、

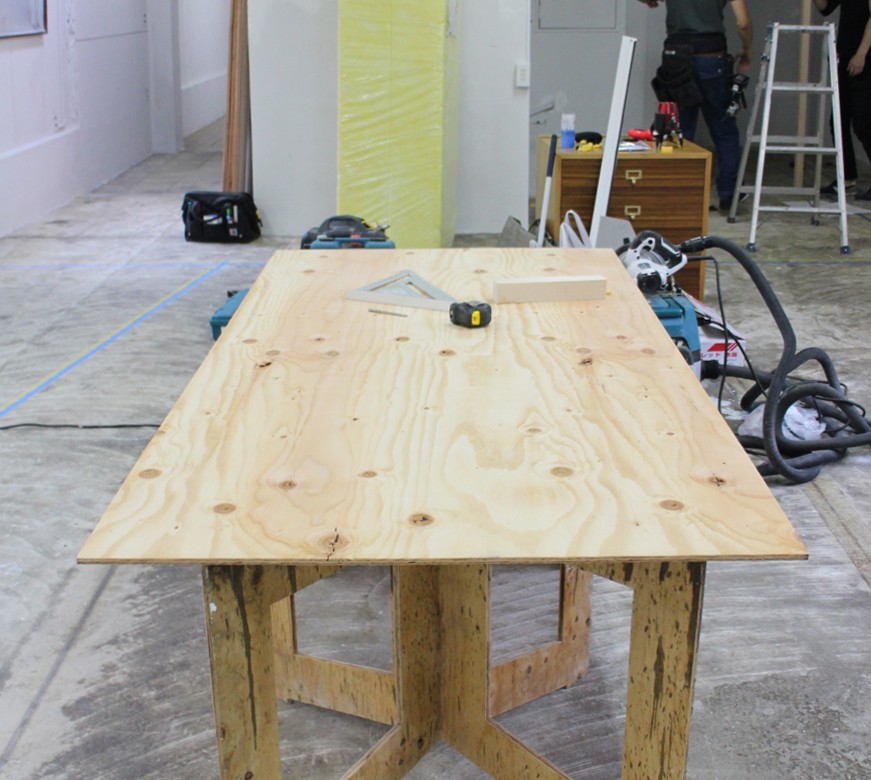

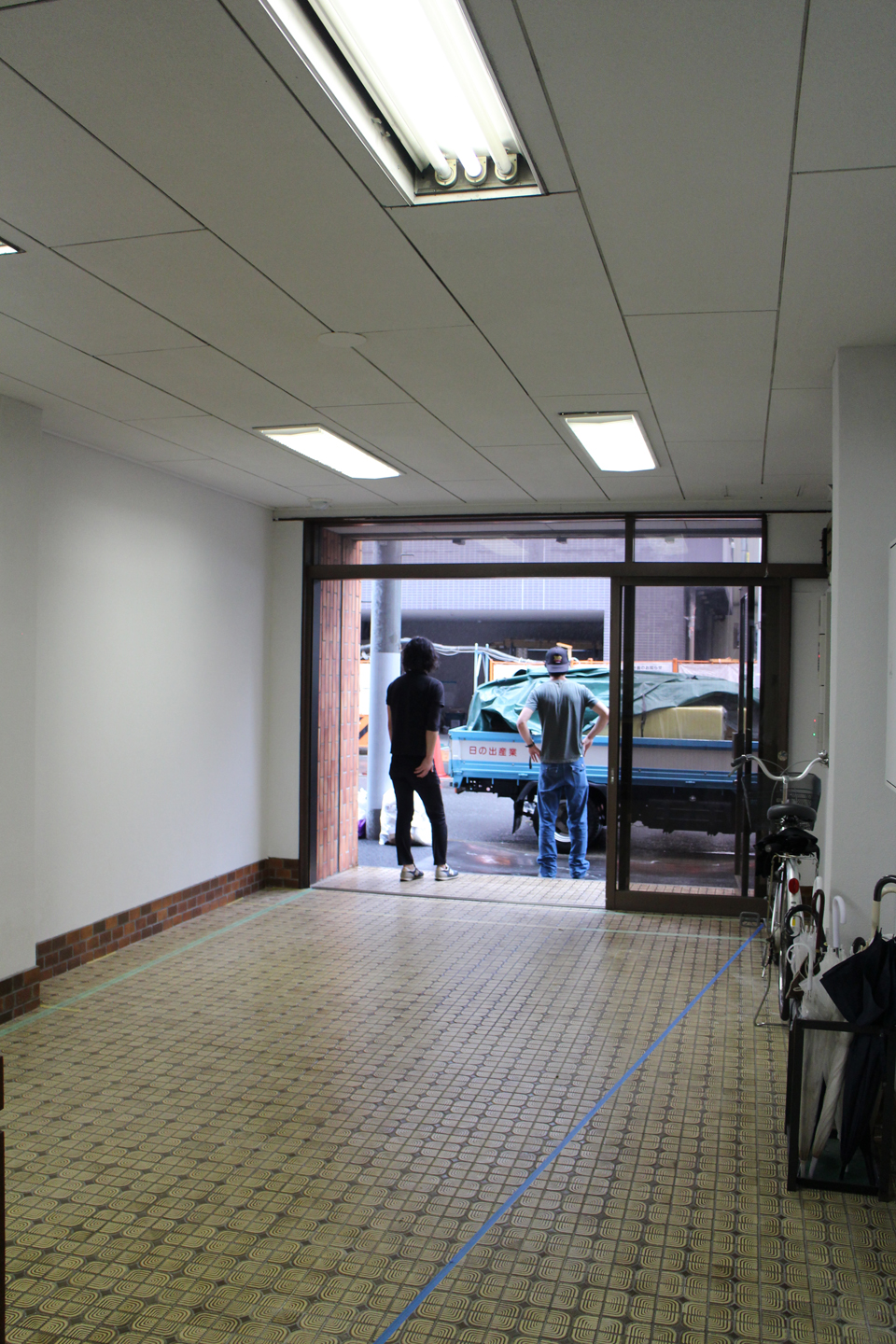

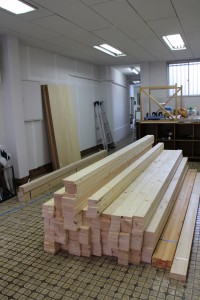

墨の修正をしていると午前中に今回のフレーム工事に使用する木材が届きました.

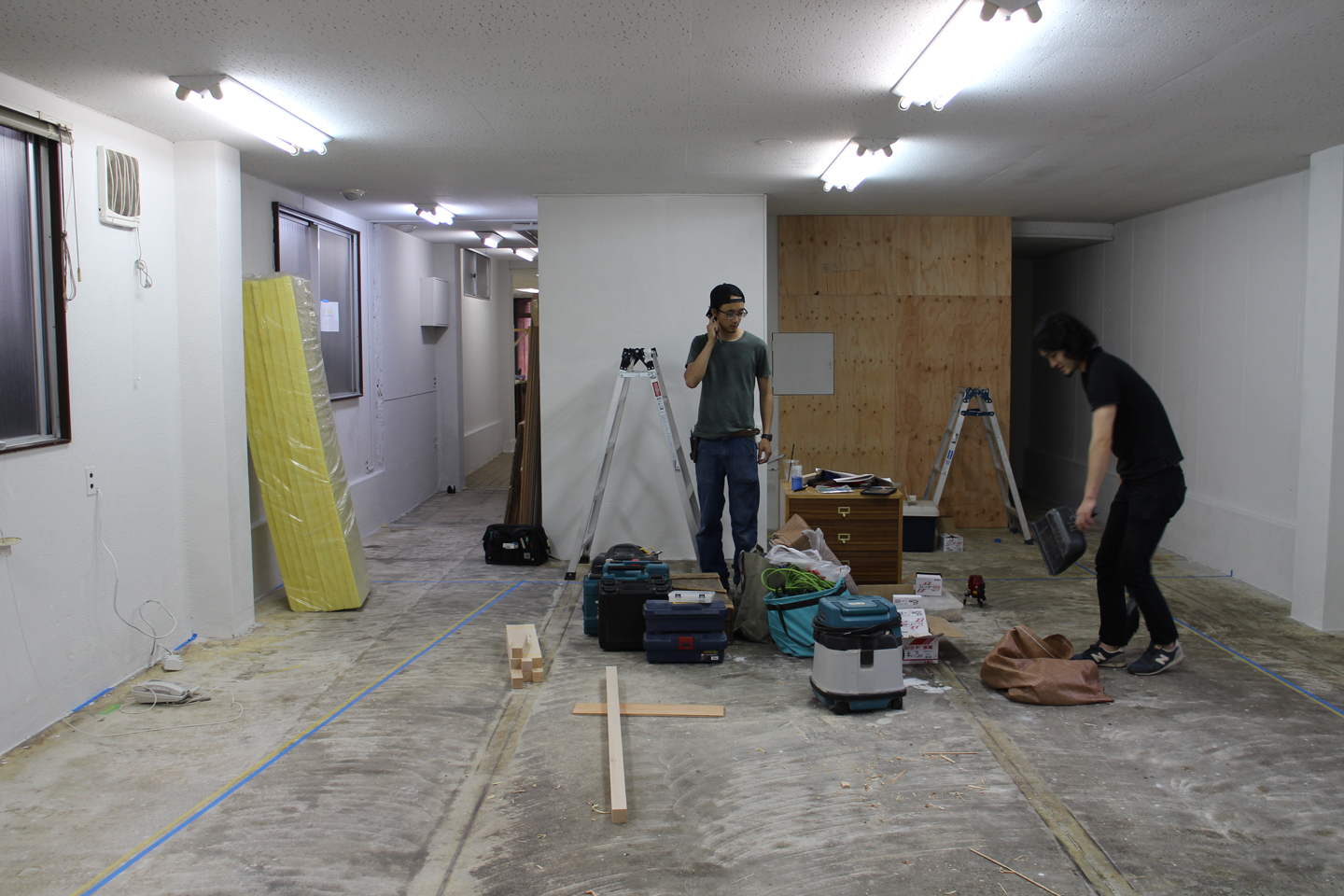

奥のC棟では、道具類が運び込まれて、作業場が出来ています.

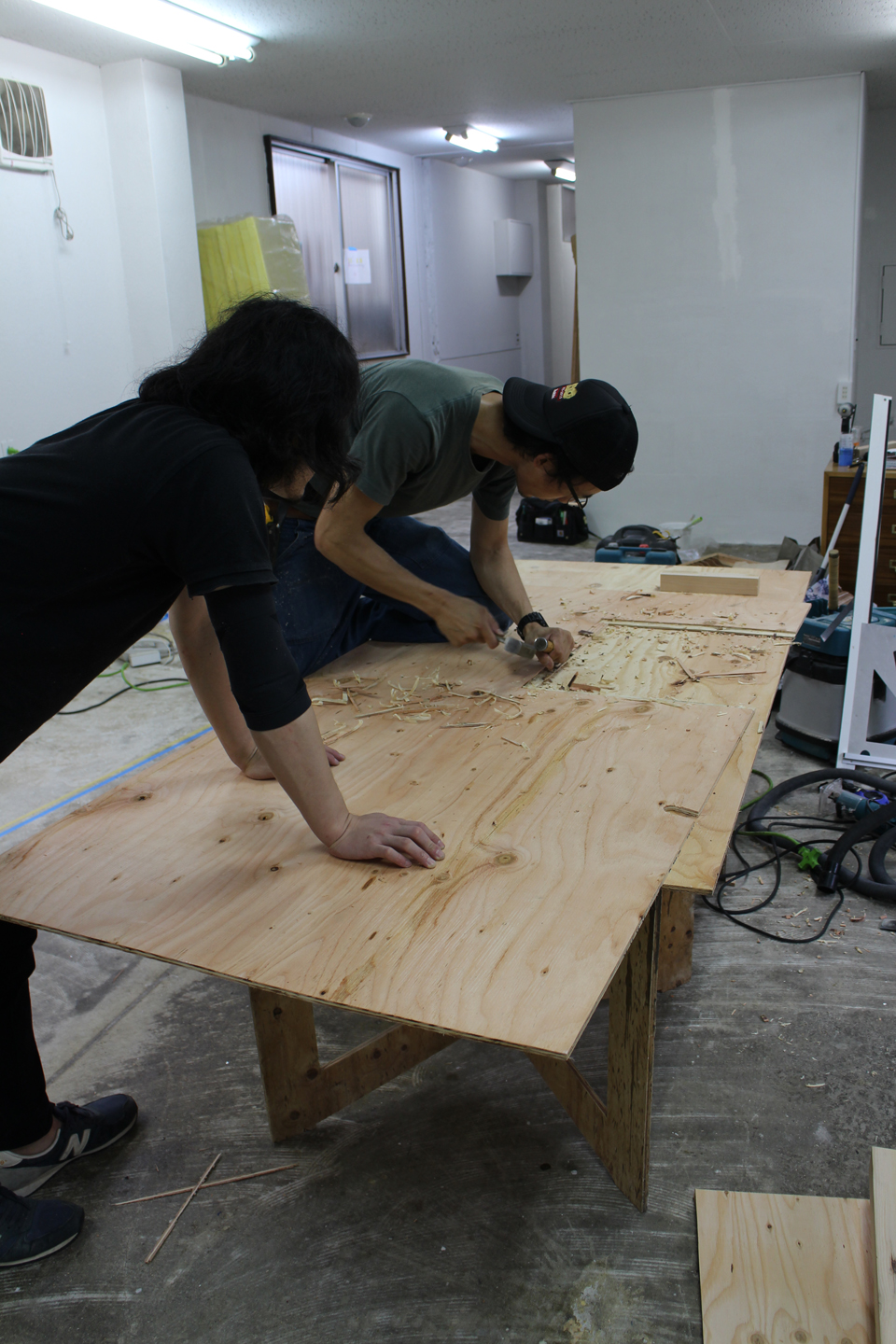

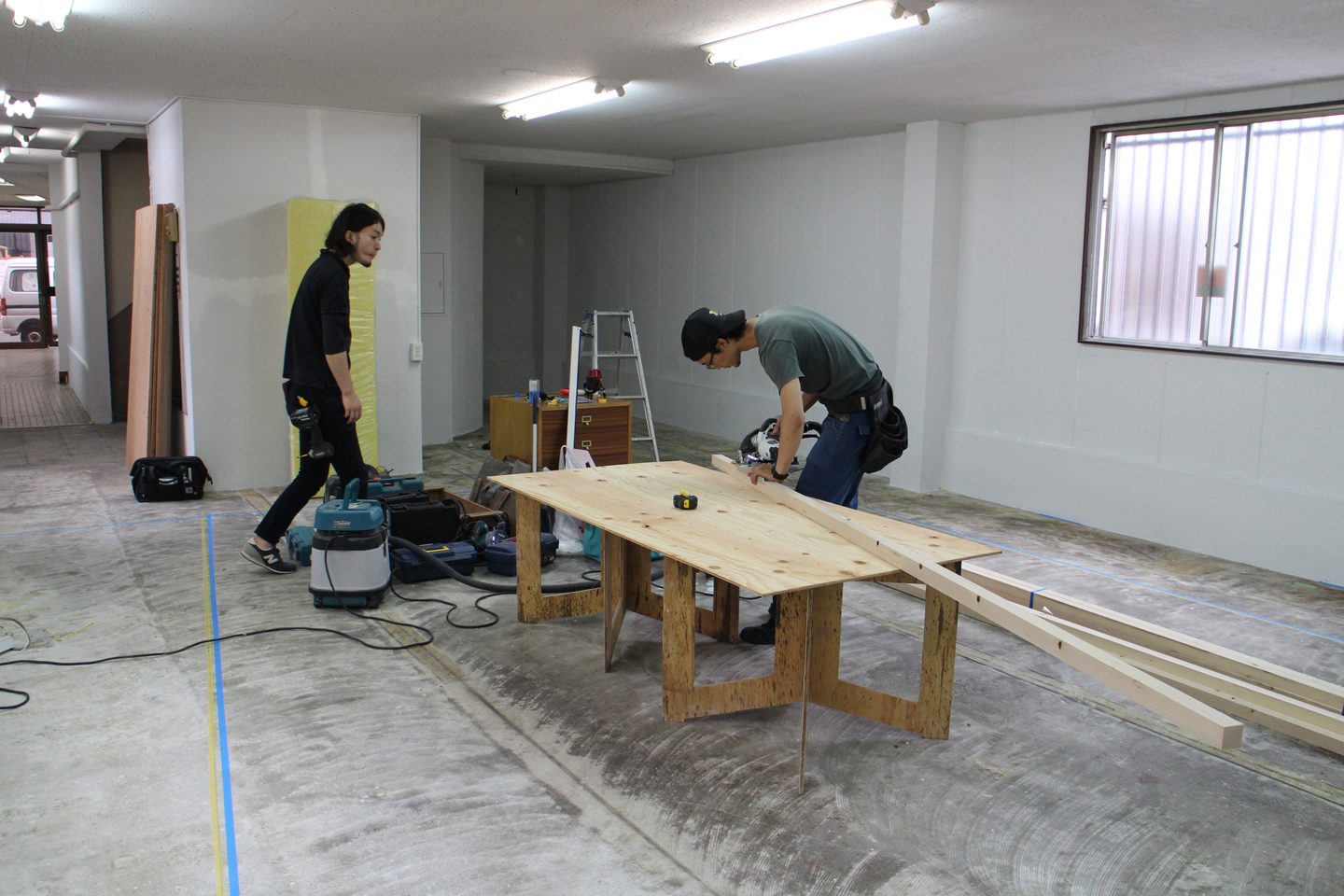

大工さんは現場で寸法を測り、木材を加工しながら作っていきます.

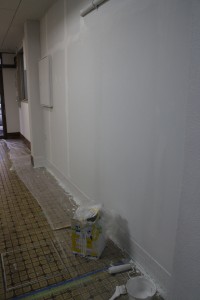

井上の方は、A棟のレンガを塗るために軽く養生をして、壁面のパテも再度補修し、一緒に塗装していきました.色が強すぎたレンガが白くなり、とてもすっきりしました.パテの方もLIU KOBOの劉さんにご指導して頂き、前回よりも綺麗にできました!!

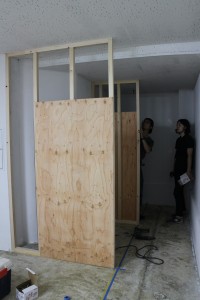

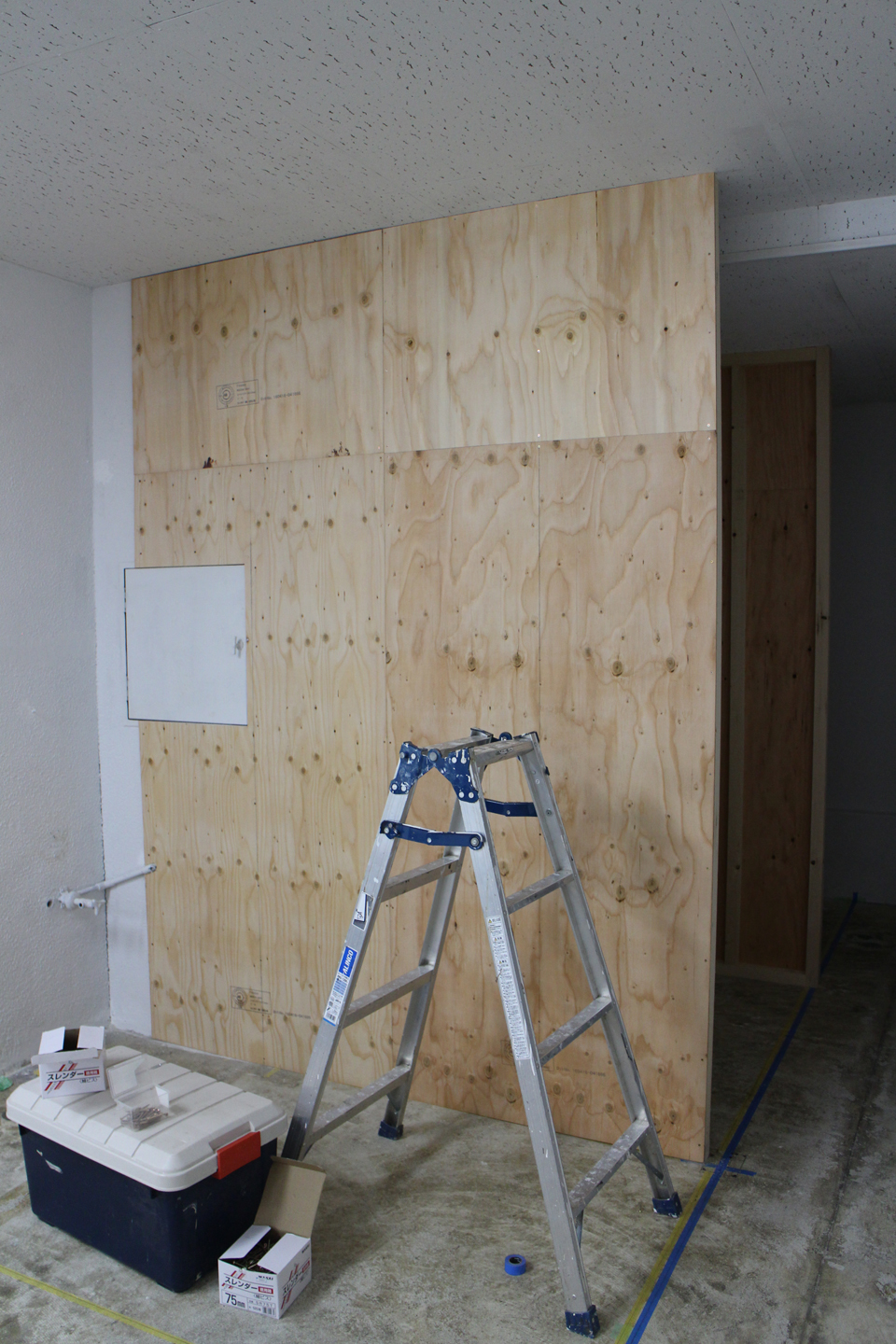

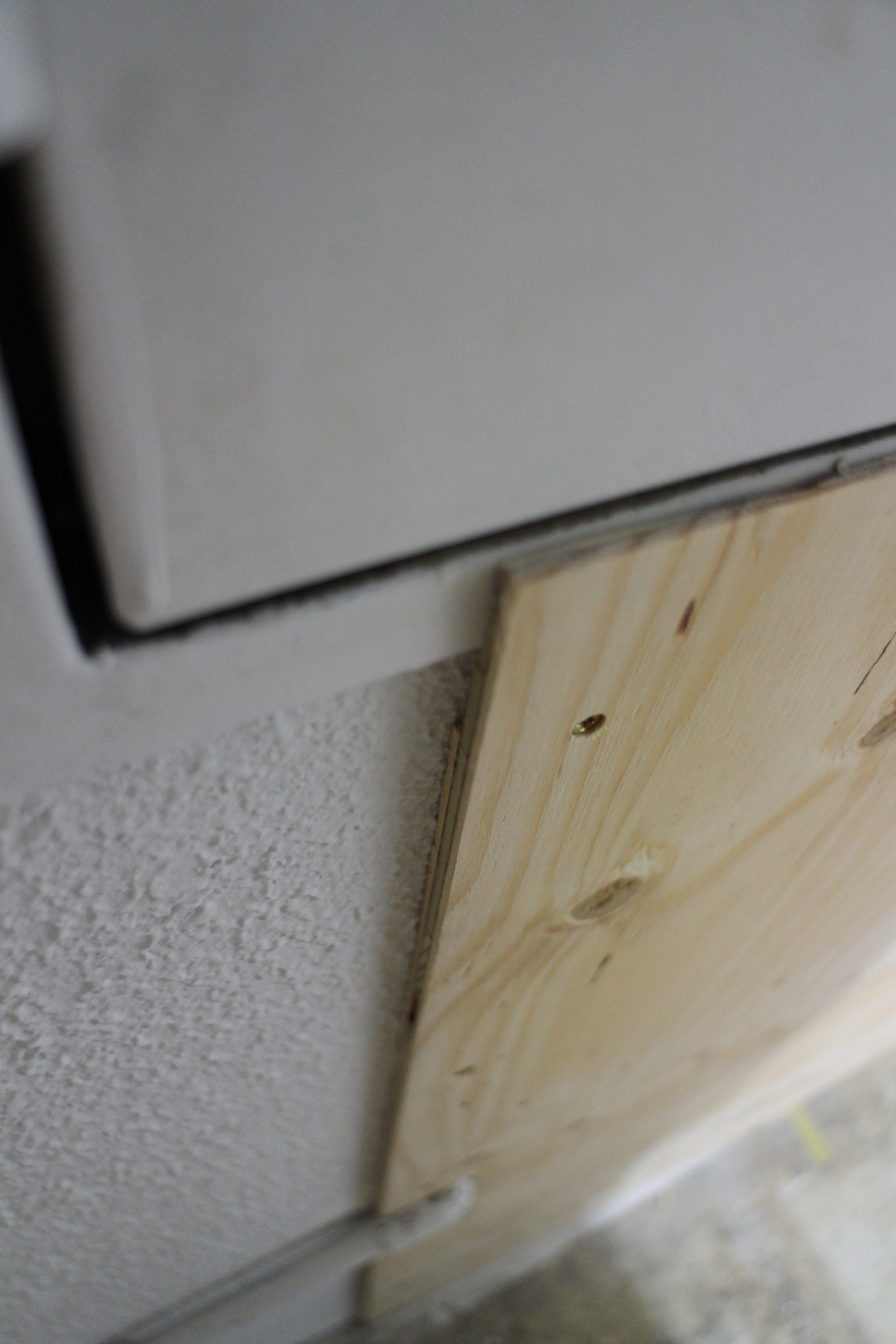

本日の工事は、奥のトイレになる予定の場所と倉庫部分の壁を作っています.既存躯体に振動ドリルで小さな穴を開け、そこに下地の木の角材を取り付け、壁の下地となる合板をつけていきます.
点検口がある部分は合板を切り欠いて(しかも只の四角ではなく端は3mm残しにノミで削っていました、、、井上は模型を作る際に、スチボの面取りさえ苦労するのに、、、大工さんすごいです!)

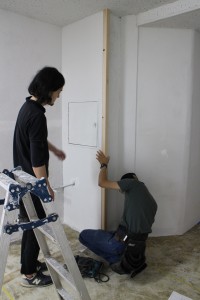

本日は壁の下地まで完了です!お疲れ様でした.明日は、壁際の柱をいくつか建てる予定のようです.
夕方現場に行くのが楽しみです.
Soi 井上
